Bygningsstyrelsen er i gang med at gennemgå vores arealdata. Det er en omfattende proces at sikre, at der er overensstemmelse mellem tegningsmateriale, kontraktsgrundlag og de faktuelle forhold på de ca. 1 mio. m2 statslige kontorejendomme. Hvordan gennemgangen påvirker din organisation, og hvad processen munder ud i, kan du læse om her.
For få år siden implementerede Bygningsstyrelsen et nyt digitalt system til at håndtere vores lejekontrakter og huslejeopkrævninger. Det har tydeliggjort, at der er brug for mere ensrettede og systematiske data om de statslige kontorejendomme. Derfor tager vi nu hul på en proces, hvor vi gennemgår arealdata, definerer nye standarder, sammenholder oplysninger mellem tegningsmateriale, kontrakt og de faktuelle forhold, og gennemfører både opmålinger og besigtigelser, hvor det er nødvendigt. Dermed får du som kunde retvisende og genkendelige data for hvert lejemål, som giver et mere transparent og effektivt grundlag for den husleje, I bliver opkrævet. Derudover vil vi lettere kunne sammenligne på tværs for at kunne yde mere kompetent rådgivning inden for fx energi og arealforbrug, ligesom vi hurtigere og mere sikkert vil kunne rådgive om ønsker til arealændringer.
Bygningsstyrelsens mange kontorejendomme er blevet inddelt i fire grupper alt efter, hvornår de skal markedslejevurderes. Der vil være institutioner, der har lejemål i flere grupper.

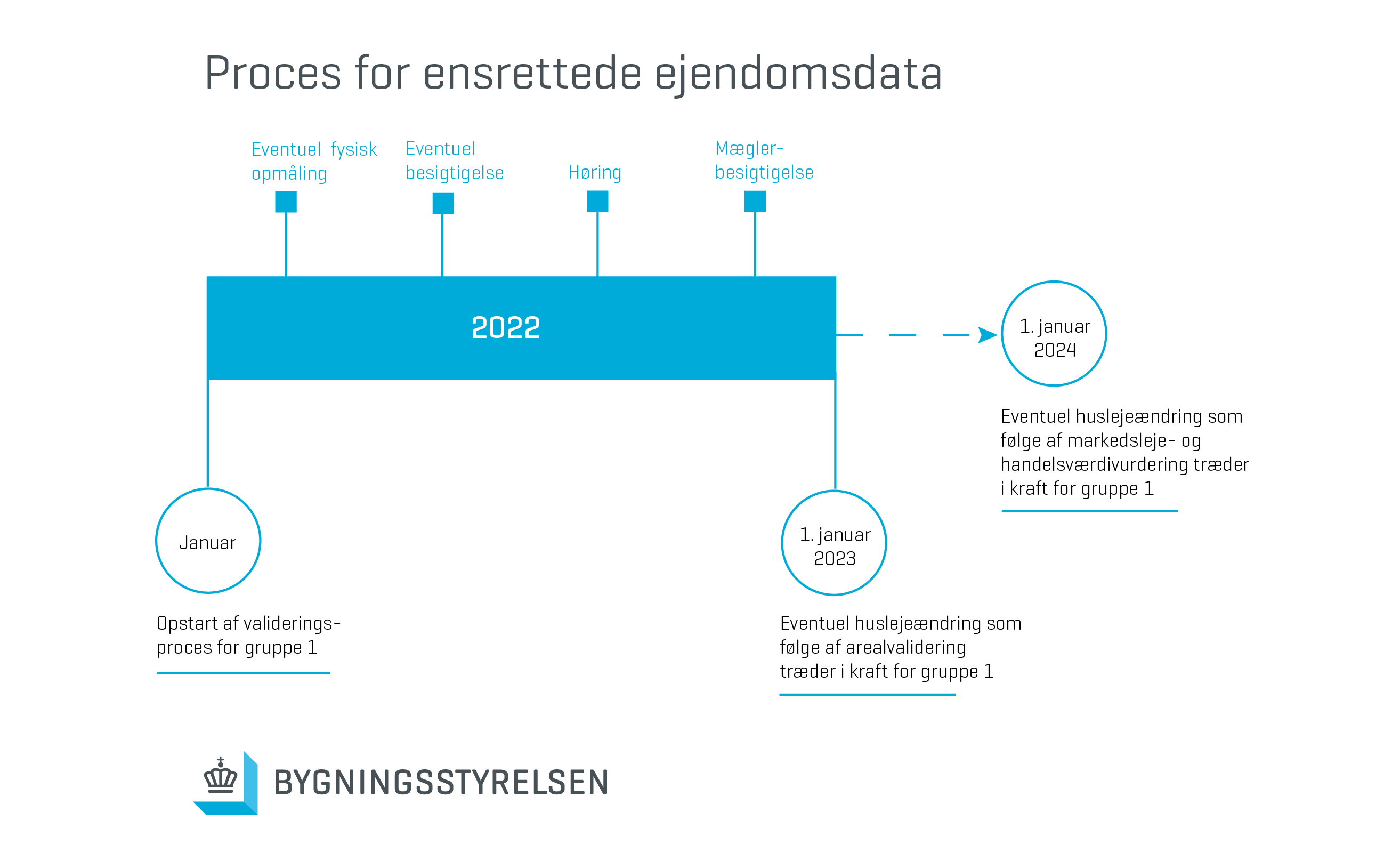

Nedenfor har vi skitseret processen i en tidslinje med markering af, hvornår du som kunde eventuelt bliver involveret. Under tidslinjen følger en forklaring af de enkelte trin.
Hver gruppe kører over ét år. Denne tidslinje er med årstal for gruppe 1. Gruppe 2 skal forskyde med ét år, gruppe 3 med to år, og gruppe 4 med tre år.
Vi gennemgår alle ejendomstegninger og etageplaner for at tjekke, om de fysiske, faktiske forhold er retvisende i forhold til de nye fastsatte standarder.
Hvis vi konstaterer, at materialet ikke er retvisende, eller der er grund til yderligere undersøgelser, vil vi muligvis have brug for at lave opmålinger, besigtigelser eller stikprøver af bygninger på ejendommene. Vi vil, i det omfang det er nødvendigt, kontakte jer med henblik på at få adgang til ejendommene.
Dernæst vil vi gennemgå, om det lejebærende areal er retvisende. Hvis ikke, ændrer vi optegningen. Din institution vil ikke blive involveret i denne del af processen.
Vi gennemgår nu, om vi har kategoriseret brugen af lejeenhederne passende, fx om en enhed, der er kategoriseret som 'Arkiv', er at betragte som et arkiv. Vi sikrer os også, at der er den rigtige opdeling mellem lejerne i flerbrugerejendomme, herunder af fællesarealerne.
Hvis vi konstaterer forkert kategorisering eller opdeling, eller hvis vi er i tvivl, vil vi undersøge forholdene nærmere. Dette kan indebære, at din organisation vil blive involveret, da vi kan få brug for at besigtige lejemålet. Hvis det er tilfældet, vil vi informere om dette særskilt og direkte.
Noget vi fx ser på i forhold til de nye standarder, er loftsrum. ifølge de nye standarder beregner vi ikke længere det lejebærende område i forhold til bygningens fysik (dvs. hvor gulv/loft/væg mødes), men ud til en loftshøjde på 1,5 m., selvom der må være gulvareal længere ud, der kan udnyttes.
Når vi har gennemarbejdet og valideret ejendomstegninger og etageplaner, vil I få materialet til gennemgang. Så har I mulighed for at gøre opmærksom på eventuelle forhold, I mener, vi har overset, eller hvis der er forhold, I gerne vil have uddybet.
Når processen er afsluttet, har vi et fuldt valideret og ensrettet grundlag for lejemålet og kan dermed sikre, at den husleje vi opkræver, er korrekt og transparent.
Hvis der har været ændringer i et lejemåls areal, skal dette indarbejdes i lejeaftalen.
En eventuel huslejeændring som følge af arealændringen, vil træde i kraft den 1. januar 2023 for lejemål i gruppe 1, den 1. januar 2024 for lejemål i gruppe 2, og den 1. januar 2025 for gruppe 3.
Gennemgangen af arealdata medfører perioder med spidsbelastning på visse medarbejdergrupper i Bygningsstyrelsen i 2022, hvilket påvirker vores mulighed for at håndtere mindre arealændringer i eksisterende lejemål affødt af kundebehov. Det kan derfor ske, at Bygningsstyrelsen ved sådanne ønsker om mindre arealtilpasninger, tager en dialog med jer om, hvorvidt ikrafttrædelsesdato, omfang eller lignende kan justeres, eventuelt med brug af efterregulering.
Enkelte lejekontrakter har indeholdt særbestemmelser om bagatelgrænser, som tilsiger, at arealændringer med en huslejepåvirkning under bagatelgrænsens beløb – positive såvel som negative – ikke reguleres.
Det er nødvendigt for Bygningsstyrelsen at ophæve disse bagatelgrænser. Dette gør vi for at sikre fuld overensstemmelse mellem arealerne i lejekontrakterne og de tilhørende m2-priser, som ligger til grund for huslejeopkrævningen, og som fastsættes ved ekstern markedslejevurdering. Bagatelgrænserne ophæves således som en forudsætning for at skabe en transparent og smidig administration. Dette skal desuden ses i lyset af en generel indsats for regelforenkling, som bl.a. indebærer, at Bygningsstyrelsen løbende arbejder med at standardisere lejekontrakterne for alle lejemål i statsejendomme.
Bagatelgrænserne ophæves, uanset om der er tale om en stigning eller et fald i areal og uanset, om en evt. arealændring ligger under eller over beløbsgrænsen. Således vil eventuelle reduktioner i husleje gå til kunder, som ellers ikke ville have fået besparelser i henhold til eksisterende bagatelgrænser.
Lejemål med en leje på 1700 kr./m2 og en bagatelgrænse på 50.000 kr. ifølge lejekontrakten.
Lejeforskel til kundens fordel på - 44.200 kr. skal ikke reguleres ifølge bagatelgrænse, hvilket indebærer at Bygningsstyrelsen skal håndholde dette med reguleringslinjer på faktura og løbende manuel håndtering i opkrævningssystemet og ved de løbende markedslejevurderinger.
Når bagatelgrænsen ophæves, reguleres lejen i henhold til det validerede areal, og Bygningsstyrelsen kan opkræve den ændrede leje automatisk.
Hvert fjerde år skal Bygningsstyrelsen gennemføre ejendomsvurderinger af alle ejendomme for at sikre, at statens lejemål er udlejet på markedsvilkår. Ved udgangen af 2020 suspenderede vi den dengang varslede huslejeændring, som var baseret på de obligatoriske ejendomsvurderinger, der skulle være trådt i kraft per 1. januar 2021. Det gjorde vi på grund af de uoverensstemmelser, der var og er i arealdataene. Når den gennemgang af data, vi nu er i gang med, er gennemført, har vi et sikkert grundlag for at gennemføre nye ejendomsvurderinger, beregne og indføre en ny og retvisende markedslejeregulering af alle lejemål.
Lejemålene i gruppe 3 skal vurderes næste gang i efteråret 2024. I det omfang de nye vurderinger giver anledning til ændret husleje, vil dette blive varslet inden 1. marts 2025, hvorefter den første huslejeregulering vil ske 1. januar 2026.
Som en del af arbejdet med at validere vores arealdata har vi fastsat nye standarder for tegningsmateriale. Det er både standarder for den del af tegningsmaterialet, der skal gengive ejendommenes fysik, men også standarder for, hvordan det lejebærende område i en bygning opmåles, og hvordan opdeling af lejemål opgøres. Så vidt det har været muligt, har vi lagt de nye standarder op ad branchestandarder.
- Gruppe 1 bliver valideret i 2022
- Gruppe 2 bliver valideret i 2023
- Gruppe 3 bliver valideret i 2024
- Gruppe 4 bliver valideret i 2025.
